Tập đoàn Điện lực VN (EVN) vừa cho biết năm 2009, cả nước có thêm 15 nhà máy điện mới đi vào hoạt động với tổng công suất 3.570 MW. Trong đó, riêng EVN sẽ hoàn thành và đưa vào vận hành 9 công trình nguồn điện với tổng công suất 2.696 MW.

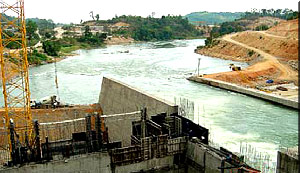

Các tổ máy của thủy điện Plêikrông hoạt động vào tháng 3 và 5; Sê San 4 vào các tháng 8, 10 và 12; Buôn Kuốp tháng 3 và 6; Buôn Tua Srah tháng 8; Sông Ba Hạ tháng 2 và 4; Bản Vẽ tháng 12; cùng các nhà máy nhiệt điện Hải Phòng 1 vào tháng 9 và 12, Quảng Ninh 1 tháng 7 và 12, Ô Môn 1 trong tháng 2-2009. EVN cũng đã đôn đốc tổng thầu đưa nhà máy Uông Bí mở rộng 1 vào vận hành trở lại vào tháng 3-2009. Ngoài ra, EVN còn phấn đấu khởi công 4 dự án nhà máy nhiệt điện than với tổng công suất 3.800 MW.
