Báo cáo kiểm tra đợt 1 của Ban chỉ đạo Nhà nước Quy hoạch điện 6 đánh giá, phần lớn các dự án nguồn điện vận hành trong năm 2009 sẽ đảm bảo đúng tiến độ.
Bộ Công Thương cho biết, năm 2009, hệ thống điện quốc gia sẽ được bổ sung khoảng 3.704MW, trong đó có 17 nhà máy nhiệt điện, thuỷ điện vừa công suất trung bình 100-300MW và 27 dự án thuỷ điện nhỏ có tổng công suất là 374,5MW.
Trong số này, có 7 dự án vào chậm trong năm 2008, nên lùi tiến độ vận hành phát điện sang năm 2009.

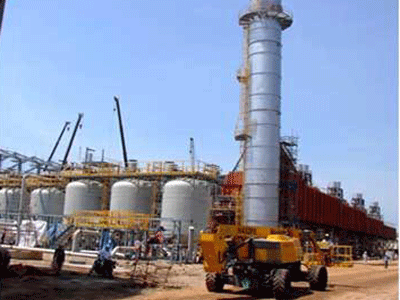

Đáng chú ý, sẽ có những nhà máy lớn phát điện trong năm nay như Nhiệt điện Hải Phòng I.1 (300MW), Nhiệt điện Cẩm Phả I (300MW), Nhiệt điện Hải Phòng I.II (300MW), Nhiệt điện Quảng Ninh, Ô Môn I.1...
Theo Bộ Công Thương, dự kiến có 12 dự án nhiệt điện sẽ được khởi công trong năm nay với tổng công suất khoảng 11.800MW, hầu hết đều là các dự án nhiệt điện lớn có tổng công suất trên 1000MW.
Tuy nhiên, theo kết quả kiểm tra của Bộ, một số công trình điện lớn vẫn bị trục trặc, gặp sự cố kỹ thuật và sẽ chậm tiến độ so với quy định trong Tổng sơ đồ 6, như: Dự án nhà máy nhiệt điện Hải Phòng I, tổ máy số 1 bị chậm 12 tháng và tổ máy số 2 bị chậm 8 tháng so với tiến độ hợp đồng đã ký.
Dự kiến, 2 tổ máy này sẽ vận hành vào quí 4/2009 nhưng vẫn chứa đựng nhiều rủi ro vận hành. Với dự án nhà máy nhiệt điện Hải Phòng II, việc thi công cũng bị chậm trễ và chưa xác định được tiến độ hoàn thành, do chưa thu xếp được nguồn vốn. Một số dự án lớn khác thì tiến độ khởi công xây dựng công trình hiện đang phụ thuộc vào việc chọn nhà thầu.
Bộ Công Thương đánh giá, nguyên nhân là do nhân lực và thiết bị thi công của nhiều nhà thầu không đáp ứng yêu cầu, nhà thầu tham gia quá nhiều dự án cùng một lúc.
Năng lực tài chính của các nhà thầu cũng hạn chế, trong khi việc thanh toán khối lượng hoàn thành và bù giá vật liệu thường bị chậm. Biến động giá vật liệu năm 2008 cũng là một áp lực đối với các dự án đang thi công.
