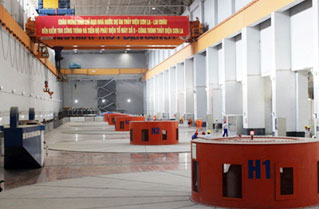

Theo tin từ Ban Quản lý Dự án Thủy điện Sơn La, đến thời điểm này cả 5 tổ máy của nhà máy đã vận hành ổn định, phát lên lưới điện quốc gia gần 8 tỷ kWh. Đồng thời, toàn công trường đang nỗ lực để đạt mốc tiến độ vận hành tổ máy số 6 vào ngày 31/8/2012.
Ông Nguyễn Hồng Hà, Giám đốc Ban Quản lý Dự án, cho biết thời tiết khắc nghiệt, bất thường trong 6 tháng đầu năm đã tác động không nhỏ đến tiến độ thi công và sức khỏe của người lao động, nhưng các lực lượng thi công vẫn quyết tâm thi đua bám máy, bám công trường, làm việc 3 ca liên tục. Toàn công trường đã hoàn thành vượt tiến độ và khối lượng công việc đề ra, đảm bảo chất lượng, an toàn và tiết kiệm.
Trong 6 tháng đầu năm, các đơn vị đã thực hiện đổ 7.610m3/5.430m3 bêtông theo kế hoạch; lắp đặt 4.410 tấn/3.194 tấn thiết bị theo kế hoạch... Toàn công trường đã phấn đấu hoàn thành thắng lợi việc phát điện tổ máy số 5 vào ngày 25/4/2012.
Hiện nay, tổ máy số 6 đã lắp đặt xong bánh xe công tác, turbin và khoảng từ ngày 10 - 15/7 sẽ thả rotor.
Từ nay đến cuối năm 2012, các đơn vị thi công phải hoàn thành đổ 4.500m3 bêtông, lắp đặt 1.100 tấn thiết bị; phấn đấu để phát điện tổ máy số 6 (tổ máy cuối cùng của Nhà máy Thủy điện Sơn La) vào ngày 31/8/2012 và hoàn thành toàn bộ công trình vào cuối năm 2012.
