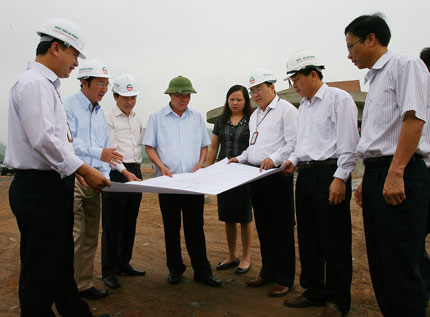

Ngày 28-4, đồng chí Nguyễn Văn Kim, Phó Bí thư Thường trực Tỉnh ủy đã dẫn đầu Đoàn công tác của tỉnh đi kiểm tra tiến độ thực hiện dự án trọng điểm của tỉnh là Nhà máy Nhiệt điện An Khánh I và Dự án khai thác chế biến khoáng sản Núi Pháo. Cùng tham gia Đoàn công tác có lãnh đạo một số sở, ngành, địa phương liên quan và lãnh đạo các cơ quan thông tin đại chúng.
[embed][VIDEO-BAOTHAINGUYEN][/embed]
Lãnh đạo Công ty cổ phần Nhiệt điện An Khánh đã báo cáo tiến độ xây dựng Nhà máy Nhiệt điện An Khánh 1. Theo đó, một số hạng mục như nhà điều hành, nhà ở công nhân, tường rào đã cơ bản hoàn thành và chuẩn bị cho việc lắp đặt thiết bị ở tổ máy số 1 và số 2. Nhà máy có công suất 100 MW, sử dụng nguồn nguyên liệu than cám tại địa phương. Tổng vốn đầu tư khoảng 3.200 tỷ đồng. Theo tiến độ thì đến cuối năm 2012 Nhà máy sẽ phát điện hòa vào lưới điện Quốc gia trên 800 triệu KWh/năm. Cùng với đó, Công ty đang triển khai Dự án nhà máy nhiệt điện An Khánh II với công suất 300MW, vốn đầu tư 10 nghìn tỷ đồng tại huyện Phổ Yên. Đến nay, một số phần việc của Dự án đã được chủ đầu tư phối hợp với chính quyền địa phương hoàn tất.
Đối với Dự án khai thác chế biến khoáng sản Núi Pháo, Dự án đang trong giai đoạn đẩy nhanh tiến độ, với nhiều phần việc được song hành triển khai như: Xây dựng và ổn định khu tái định cư cho các hộ gia đình bị ảnh hưởng; chi tiền bồi thường giải phóng mặt bằng; xây dựng nhà máy và lắp đặt đặt thiết bị… Đến nay, chủ đầu tư đã xây dựng hoàn thiện 3 khu tái định cư; đã có 5.487 thửa đất được phê duyệt phương án bồi thường, với tổng diện tích 4.436.224 m2, chiếm 94% tổng diện tích dự án, trong đó đã có 90,13% diện tích đã được chi trả tiền bồi thường cho các hộ dân; các thiết bị đã được chủ đầu tư nhập về hoàn thiện chuẩn bị cho việc lắp đặt và xây dựng nhà máy…
Tuy nhiên, trong quá trình triển khai, chủ đầu tư vẫn đang gặp phải một số vấn đề vướng mắc, nhất là một số hộ dân chống đối, không nhận tiền bồi thường; có những hộ dân đã nhận tiền bồi thường nhưng không chịu bàn giao mặt bằng; ranh giới giữa đơn vị Kho KV3 và một số hộ dân ở xã Hà Thượng chưa được phân chia rành mạch, dẫn đến tranh chấp…
Được biết, đây là Dự án được hợp tác giữa Công ty cổ phần Xuất nhập khẩu và Đầu tư Thái Nguyên với Tập đoàn
Đồng chí Nguyễn Văn Kim đã đánh giá cao nỗ lực của Công ty cổ phần Nhiệt điện An Khánh, Công ty khai thác chế biến khoáng sản Núi Pháo trong quá trình triển khai thực hiện Dự án. Đặc biệt đối với Dự án khai thác chế biến khoáng sản Núi Pháo đã có những chuyển biến rõ nét từ khi có sự chuyển giao chủ đầu tư. Đồng chí nhấn mạnh: Đây là dự án lớn của tỉnh và của quốc gia. Vì vậy, cấp ủy, chính quyền, các ngành chức năng, chủ đầu tư và nhân dân phải tăng cường hợp tác, tháo gỡ vướng mắc đẩy nhanh tiến độ thực hiện Dự án đồng thời ổn định đời sống nhân dân. Căn cứ vào điều kiện cụ thể và quy định của luật pháp, chính quyền và các ngành chức năng sớm hoàn thiện hồ sơ tiến hành cưỡng chế đối với những hộ gia đình chống đối để đảm bảo tiến độ của Dự án…
